Am Zugang beginnt die Steuerung.

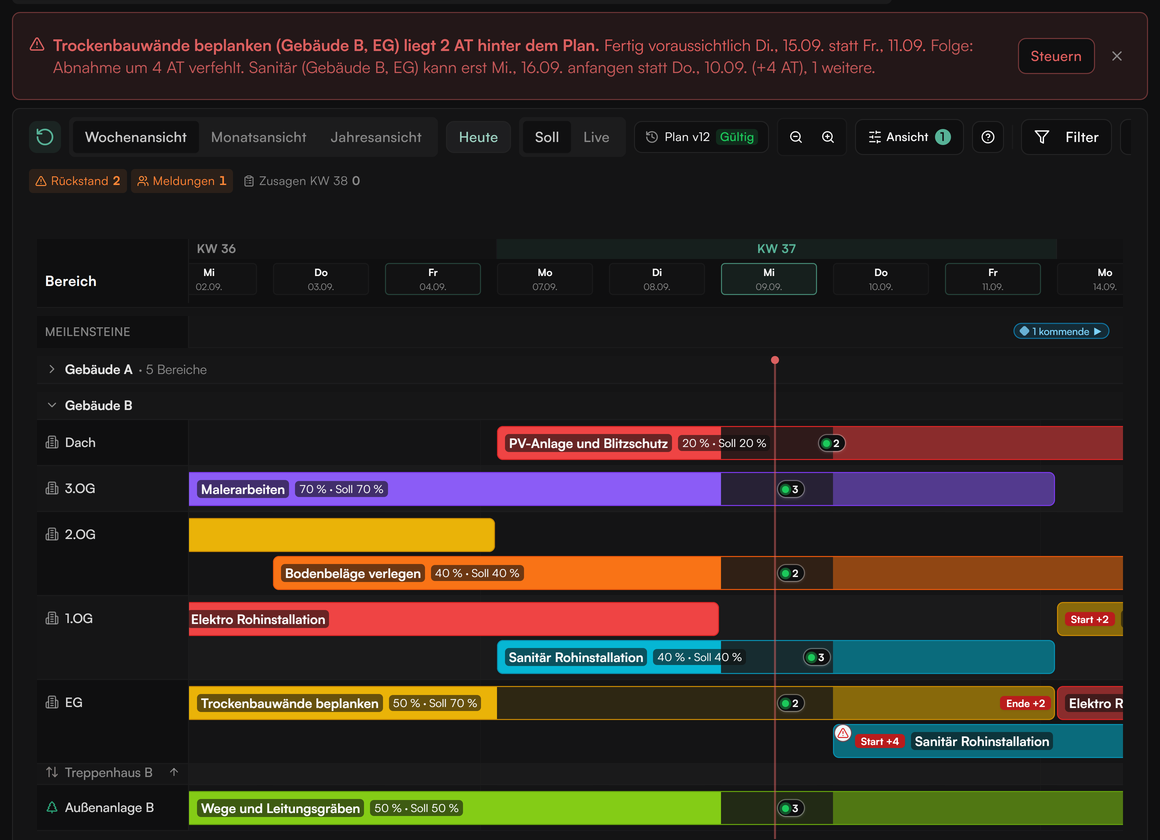

ARANOS macht aus den Projektunterlagen einen Terminplan, klassisch oder als Taktplan. Das Team meldet den Stand am Terminal auf der Baustelle zurück. Die Liveansicht zeigt der Bauleitung, wie es weitergeht, und der CoPilot hilft beim nächsten Schritt.

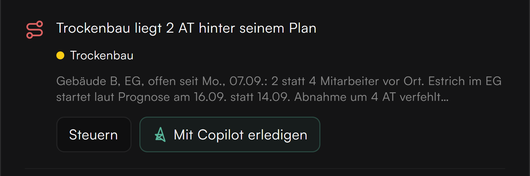

2 statt 4 MA vor Ort, Brandschutzplatten fehlen. Estrich in B/EG startet laut Prognose Mi., 16.09. statt Mo., 14.09.

Ein Gerät am Bauzaun, an dem ohnehin jeder vorbeikommt.
Kein Login, kein privates Gerät, nichts zu installieren.
Wer kommt, wird registriert. Fortschritt, Mengen und Hindernisse werden am selben Gerät zurückgemeldet.
Strom am Aufstellort. Mobilfunk über 5G ist im Gerät enthalten. Aufbau und Einweisung übernehmen wir.
- Display
- Touchscreen
- Anmeldung
- RFID-Chip oder Name und PIN
- Mast
- Zwei Kameras, Warnlicht, Sirene
- Anschluss
- Strom, 5G enthalten

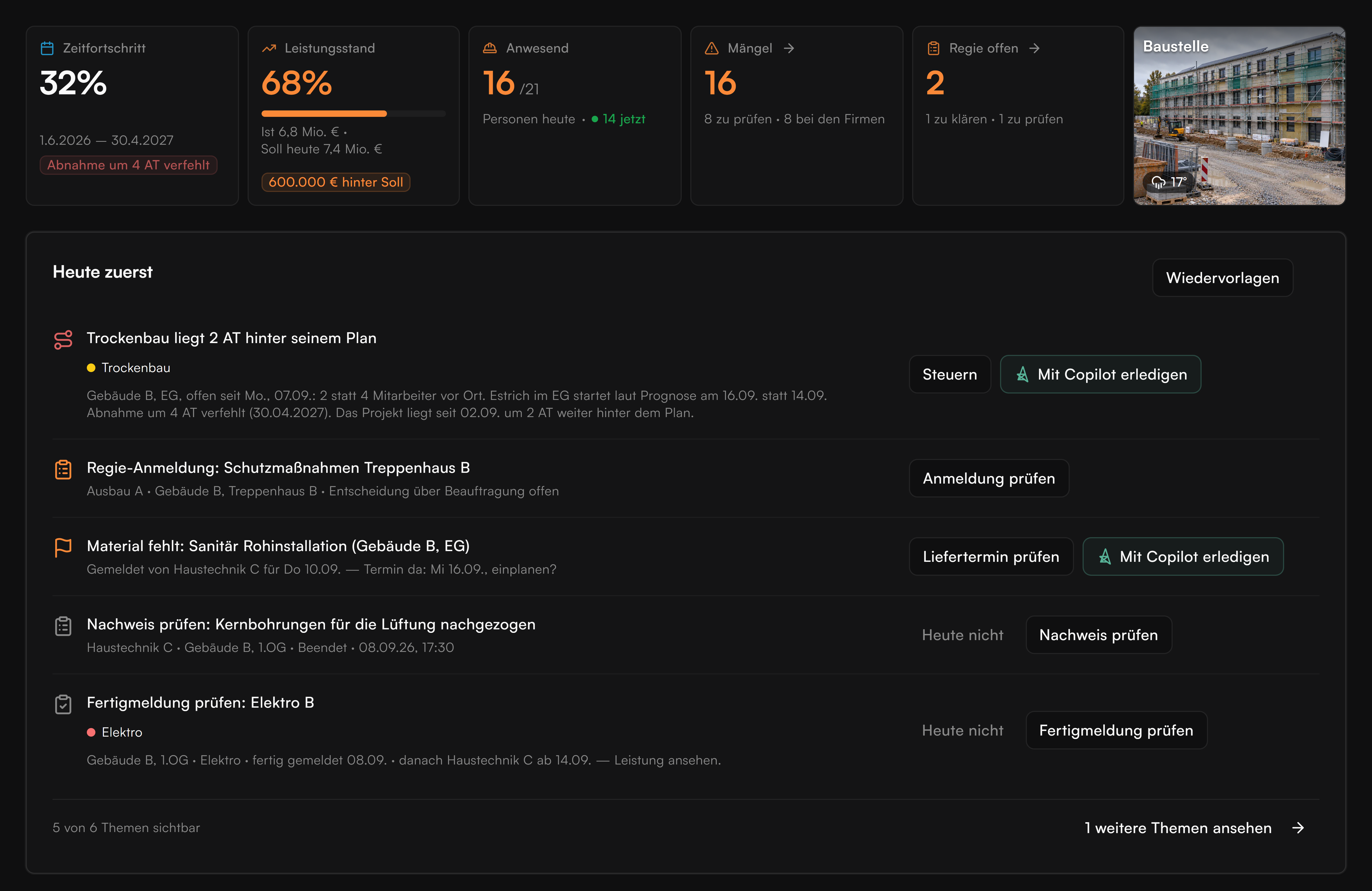

Der aktuelle Stand für die Bauleitung.
Terminabweichungen, offene Meldungen und Personal je Bereich stehen im Dashboard zusammen. Von hier geht es direkt in den Terminplan oder zur anstehenden Aufgabe.

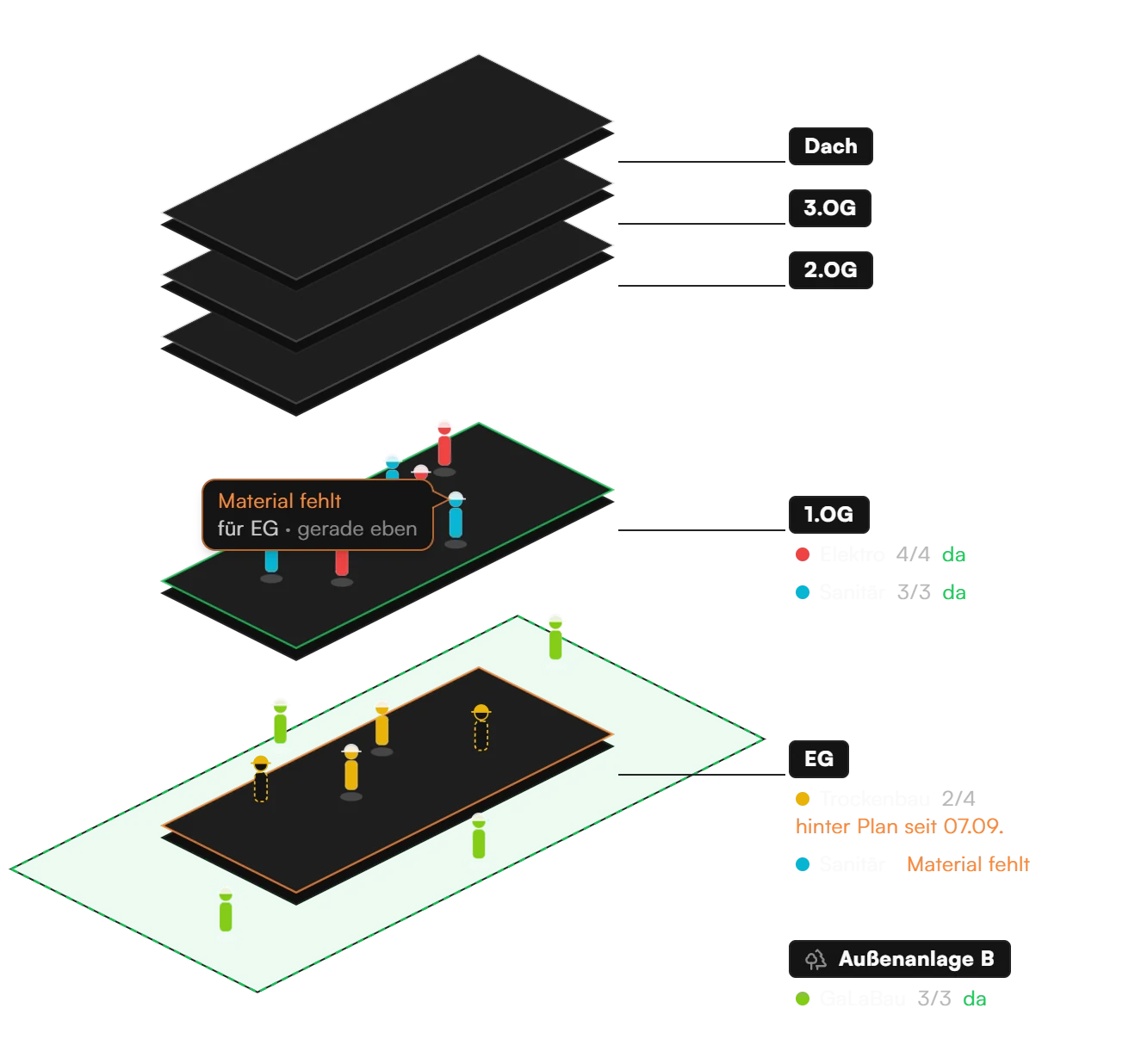

Heute nach Bereichen
Je Geschoss sehen Sie, wer vor Ort ist, wer fehlt und wo es hakt.
Wer vor Ort ist
Heute eingecheckt und jetzt anwesend, zusammen mit dem geplanten Personal.
Was sich verschiebt
Ursache und Folgegewerk sehen. Von dort direkt zur Terminsteuerung.
Was heute ansteht
Lieferzusagen klären, Fertigmeldungen und gemeldete Mängelbeseitigungen prüfen.
Demoprojekt mit Beispieldaten

Demoprojekt mit Beispieldaten
- Wer vor Ort ist
- Heute eingecheckt und jetzt anwesend, zusammen mit dem geplanten Personal.
- Was sich verschiebt
- Ursache und Folgegewerk sehen. Von dort direkt zur Terminsteuerung.
- Was heute ansteht
- Lieferzusagen klären, Fertigmeldungen und gemeldete Mängelbeseitigungen prüfen.
Der Stand gehört in den Terminplan.
Vorarbeiter und Nachunternehmer kennen den Stand. Damit sich daraus Termine berechnen lassen, braucht jede Meldung einen Bezug zur Position und zum Tag.
Besprechung und Rundgang
Der Stand wird besprochen und ins Protokoll geschrieben. Im Terminplan muss ihn jemand nachtragen.
Telefon und Chat
Eine Nachricht erreicht die Bauleitung, hängt aber an keiner Position. Später fehlt der Zusammenhang.
Rückmeldung am Terminal
Die Kolonne meldet ihren Fortschritt zur Position. Daneben steht die Anwesenheit, die das Terminal erfasst hat.
Aus dem Leistungsverzeichnis wird der Terminplan.
ARANOS liest die Pläne und ergänzt die Leistungsverzeichnisse der Ausschreibung mit KI um Bereiche, Mengen und Aufwand. Jede Schätzung der KI ist gekennzeichnet und lässt sich ändern. Die Bauleitung prüft und gibt frei. Daraus entsteht der Terminplan je Bereich und Tag, klassisch oder als Taktplan.
| Nummer | Titel / Beschreibung | Menge | Soll h/Einh. | Soll ges. | Soll PT |
|---|---|---|---|---|---|
| 01.01 | GK-Ständerwand CW 100, doppelt beplankt, Ständerwerk und erste WandseiteKI-Aufwandsschätzung1.640 m² · 0,39 h/m² · 639,6 h | 1.640 m² | 0,39 h/m² | 639,6 h | 80,0 PT |
| 01.02 | GK-Ständerwand CW 100, zweite Wandseite doppelt beplanken, inkl. DämmungEigener Ansatz1.640 m² · 0,26 h/m² · 426,4 h | 1.640 m² | 0,26 h/m² | 426,4 h | 53,3 PT |
| 01.04 | Brandschutzbekleidung Schachtwand EI 90, 2 × GKF 20 mmKI-Aufwandsschätzung128 m² · 0,9 h/m² · 115,2 h | 128 m² | 0,9 h/m² | 115,2 h | 14,4 PT |
| 02.01 | GK-Abhangdecke, UK CD 60/27, 1 × GKB 12,5 mmKI-Aufwandsschätzung1.120 m² · 0,5 h/m² · 560,0 h | 1.120 m² | 0,5 h/m² | 560,0 h | 70,0 PT |
| 03.01 | Zulage Feuchtraumplatte GKBI statt GKBKI-Aufwandsschätzung380 m² · 0,05 h/m² · 19,0 h | 380 m² | 0,05 h/m² | 19,0 h | 2,4 PT |
| Gesamt, 8 Positionen1.904,0 h · 238,0 PT | 1.904,0 h | 238,0 PT |
Vom Terminal in den Terminplan.
Die Kolonne meldet den Stand.
Beim Auschecken erscheint das heutige Arbeitspaket mit dem letzten Stand und dem Tagessoll. Die Kolonne gibt den erreichten Fortschritt an und nennt bei Abweichungen den Grund.
Die Folgen stehen im Plan.
Die Rückmeldung wird dem Vorgang zugeordnet. Die Live-Ansicht berechnet daraus zusammen mit der Anwesenheit, wann die Arbeit voraussichtlich fertig wird und welche Nachfolger sich verschieben.

Die Bauleitung kann nachsteuern.

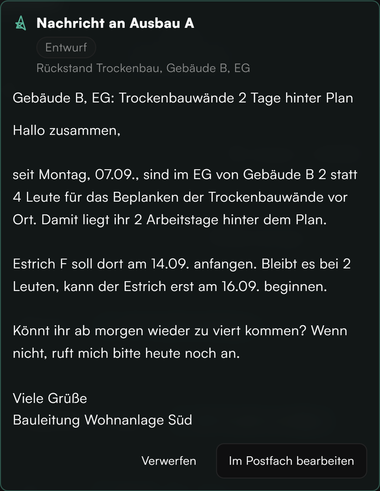

Heute zuerst nennt jeden Morgen, was heute brennt, mit Ursache und Folge. Ein Klick, und der CoPilot schreibt jeder betroffenen Firma vor, mit den Zahlen aus Check-in und Prognose. Prüfen, anpassen, senden.





Arbeitsaufträge in 18 Sprachen.
Das Arbeitspaket entsteht aus Leistungsverzeichnis und Terminplan. Am Terminal sieht jeder Mitarbeiter den Auftrag in seiner hinterlegten Sprache, einschließlich der Eigenschaften aus der Position.
Die Rückmeldung kommt auf Deutsch im Terminplan an und bleibt mit der Position verknüpft. Übersetzt werden Arbeitsauftrag und Rückmeldung.
Baustellenüberwachung nach Feierabend.
Am Mast sitzen zwei Kameras. Während der Arbeitszeit entsteht daraus stündliche, bereits auf dem Gerät verpixelte Baudokumentation. Außerhalb der Arbeitszeit erkennt das Gerät Person und Fahrzeug, lokal, ohne dauerhaften Videostream in die Cloud.
Warnlicht, Sirene und eine vorab aufgenommene Ansage löst das Gerät selbst aus, ohne Umweg über eine Zentrale.
Für jedes Projekt richten wir die Leitstellenaufschaltung ein. Bei Alarm prüft die Leitstelle das Bild, schaltet bei Bedarf live auf und handelt nach dem vereinbarten Maßnahmenplan.
Anlassbezogene Bilder und kurze Clips, per E-Mail mit zeitlich begrenztem Link. Drei Tage für Bilder, 30 Tage für Clips.
Erkennbare Sicherheitsbilder entstehen nur außerhalb der Arbeitszeit und nur, wenn keine Anwesenheit erfasst ist.
Eine Arbeitsfläche für das ganze Projekt.
Von der Terminsteuerung bis zur Dokumentation. Bauleitung und Nachunternehmer arbeiten auf einer gemeinsamen Datenbasis.
Steuerung
- Terminplan in Taktbereichen
- Maßnahmen-Center
- Auswertungen zu Termin, Stunden und Personal
Leistung und Abrechnung
- Leistungsverzeichnis
- Abrechnung
- Regiearbeiten
- Bemusterung
Dokumentation
- Bautagebuch
- Begehungen
- Mängelmanagement
- Pläne, Unterlagen und Nachweise
Nachunternehmer
- Eigener Zugang
- Tagesnachweis
- Material und Lieferungen
- Sicherheitsunterweisung
Warum wir ARANOS bauen.

Die Rückmeldung kommt von den Leuten, die die Leistung erbringen, und sie kommt am selben Tag. Eine tägliche Baubesprechung bindet ein Dutzend Leute für eine Stunde. Das Auschecken am Terminal dauert eine Minute je Kolonne, und der Terminplan ist am selben Abend in der Live-Ansicht fortgeschrieben, von jedem Gewerk, ohne App auf dem privaten Handy.
Planung und Ausführung sollen mit denselben Zahlen arbeiten. Eine Abweichung wird an dem Tag sichtbar, an dem sie entsteht, nicht in der Besprechung zwei Wochen später.
Fragen aus der Praxis.
Wie funktioniert die Anwesenheitserfassung auf der Baustelle?
Am Zugang steht ein Terminal. Wer die Baustelle betritt, hält seinen Baustellenausweis mit RFID-Chip an den Leser oder meldet sich mit Name und PIN an, beim Verlassen checkt er aus. Damit ist je Tag und je Nachunternehmer bekannt, wer wie lange auf der Baustelle war, ohne Stundenzettel und ohne App.
Wie kommt der Leistungsstand vom Nachunternehmer in den Terminplan?
Beim Auschecken zeigt das Terminal der Kolonne ihr Arbeitspaket mit dem letzten Stand und dem Tagessoll. Der Vorarbeiter schiebt den Regler auf den tatsächlichen Stand und nennt bei Abweichung kurz den Grund. Die Meldung bleibt mit der Position im Leistungsverzeichnis verknüpft. In der Live-Ansicht aktualisiert ARANOS daraus automatisch die erwarteten Termine und die Folgen für nachfolgende Arbeiten.
Müssen Nachunternehmer eine App auf dem privaten Handy installieren?
Nein. Die Rückmeldung läuft über das Terminal am Zugang, mit dem Baustellenausweis oder mit Name und PIN. Was es braucht, ist die einmalige Zuordnung der Ausweise und ein Zugang für die Bauleitung des Nachunternehmers. Beides richten wir bei der Einführung ein.
In welchen Sprachen läuft das Baustellenterminal?
Das Terminal zeigt Arbeitsaufträge und Rückmeldungen in der Sprache, die für den angemeldeten Mitarbeiter hinterlegt ist. Hinterlegt sind 18 Sprachen. Übersetzt werden Arbeitsauftrag und Rückmeldung, im Terminplan kommt alles auf Deutsch an.
Was passiert, wenn ein Nachunternehmer nicht zurückmeldet?
Dann fehlt die Rückmeldung, und genau das wird sichtbar. Die Rückmeldequote ist eine der Kennzahlen, die während der Einführung wöchentlich ausgewertet werden. Ob die Quote in einem Projekt trägt, zeigt sich erst in der Praxis. Deshalb wird sie gemessen statt versprochen.
Ist die Erfassung am Terminal mit Datenschutz und Betriebsrat vereinbar?
Erfasst wird die Anwesenheit am Zugang, kein Bewegungsprofil und keine Videoaufzeichnung während der Arbeitszeit. Nachunternehmer sehen die für ihr Unternehmen freigegebenen Daten. Die Bauleitung behält den projektweiten Überblick. Beschäftigtendatenschutz, Kameraeinsatz und Mitbestimmung werden vor der Einführung je Standort geprüft und dokumentiert. Ob das an Ihrem Standort umsetzbar ist, klären wir in der Fit-Prüfung.
Wird der Bautagesbericht automatisch erstellt?
Der Tagesbericht wird aus den Daten des Tages vorbereitet: wer da war, was je Arbeitspaket zurückgemeldet wurde und welche Hindernisse gemeldet sind. Die Bauleitung ergänzt, was das Gerät nicht wissen kann, und schließt den Tag ab. Begehungen, Mängel und Pläne liegen im selben System.
Ist das Terminal auch nach Feierabend aktiv?
Ja. Die beiden Kameras am Mast erkennen außerhalb der Arbeitszeit Personen und Fahrzeuge lokal auf dem Gerät, lösen Warnlicht, Sirene und Ansage aus und melden den Alarm mit Bild an eine Notruf- und Serviceleitstelle. Die Aufschaltung richten wir für jedes Projekt ein. Einen dauerhaften Videostream gibt es nicht. Erkennbare Sicherheitsbilder entstehen nur, wenn niemand angemeldet ist.
Was braucht das Terminal am Standort, und was passiert bei Netzausfall?
Strom am Aufstellort und einen Platz am Zugang. Mobilfunk über 5G ist im Gerät enthalten, Aufbau und Einweisung übernehmen wir. Fällt das Netz kurz aus, bleiben begonnene Eingaben am Gerät erhalten, bis die Verbindung wieder steht.
Welche Daten sieht ein Nachunternehmer?
Nachunternehmer sehen die für ihr Unternehmen freigegebenen Daten. Die Bauleitung hat den projektweiten Überblick. ARANOS ist projektbasiert aufgebaut, mit getrennten Rollen für Bauleitung, Kalkulation, Controlling und Nachunternehmer. Welche Sicht ein Beteiligter bekommt, wird bei der Einrichtung des Projekts festgelegt.
Für welche Baustellen lohnt sich ARANOS?
Für Hochbauprojekte mit etwa sechs Monaten Restlaufzeit oder mehr und drei oder mehr einzubindenden Nachunternehmern, bei denen ein nutzbares Leistungsverzeichnis und ein gepflegter Terminplan vorliegen. Für ein Projekt kurz vor Abschluss lohnt sich der Aufwand nicht.
Wie lange dauert die Einführung?
Am Anfang steht eine Fit-Prüfung von ein bis zwei Stunden. Danach werden Projektdaten übernommen, das Terminal installiert und die Beteiligten eingewiesen. Ab der gemeinsamen schriftlichen Abnahme folgen zwölf Wochen mit wöchentlicher Auswertung anhand vorher vereinbarter Kennzahlen.
Was kostet ARANOS?
Es gibt einen Preis je Baustelle und Monat mit fester Mindestlaufzeit, zuzüglich einer einmaligen Einrichtung. Keine Nutzerlizenzen, keine Module, die einzeln dazugebucht werden. Die konkreten Konditionen nennen wir nach der Fit-Prüfung, wenn Umfang und Standort feststehen. Ein kostenloser Testzugang ist es nicht, weil auf der Baustelle Hardware steht, die installiert und betreut wird.
Ersetzt ARANOS unsere bestehende Bausoftware?
Nicht zwingend. ARANOS deckt Leistungsverzeichnis, Terminplanung, Rückmeldung, Bautagebuch, Mängel, Begehungen und Auswertungen auf einer gemeinsamen Datenbasis ab. Schnittstellen zu ERP-, BIM- oder DATEV-Systemen gibt es derzeit nicht. Was das für Ihre Systemlandschaft bedeutet, klären wir in der Fit-Prüfung.
Passt ARANOS zu Ihrer Baustelle?
Schildern Sie uns ein konkretes Projekt. Sie bekommen eine ehrliche Einschätzung, ob und wie eine Einführung sinnvoll ist.
